Savona 26/03/2012 " Esposto alla Corte dei Conti inerente lo svincolo di Miramare dell'Aurelia Bis "




Corte dei Conti Procura Regionale

Viale Delle Brigate Partigiane 2

16129 Genova



Ogg: Ipotesi di danno erariale




Ill. mo Signor Procuratore,

Il Sottoscritto Procopio geom. Giuseppe tecnico e membro del direttivo del Comitato per la viabilità di Piazza Saffi-Villapiana Savona espone quanto segue.

L'ANAS ha appaltato alla A.T.I CMC/ITINERA la costruzione di un tratto di strada tra Savona Albisola Superiore di Km. 5,137,79

Tale appalto ha questo titolo “ SS 1 Nuova Aurelia-Viabilità di accesso all'hub Portuale di Savona. Interconnessione tra i caselli della A10 di Savona ed Albisola ed i porti di Savona-Vado : variante alla SS 1 Aurelia nel tratto tra Savona Torrente Letimbro ed Albisola Superiore” ed il costo delle sole opere in base di appalto netto è di € 107.577.577 e di € 132.073.304 a seguito di perizia di variante.

Per chiarezza si allega il quadro economico finale.

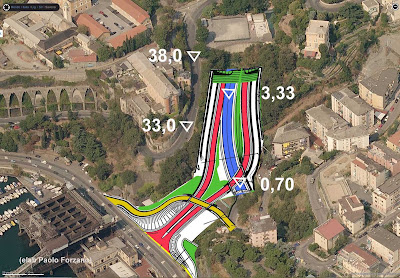

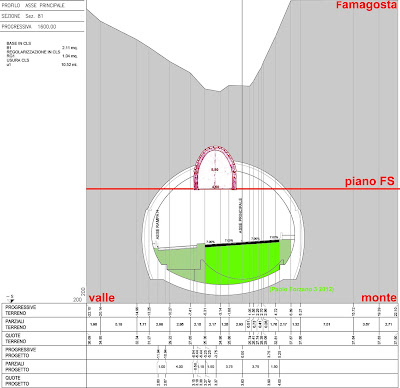

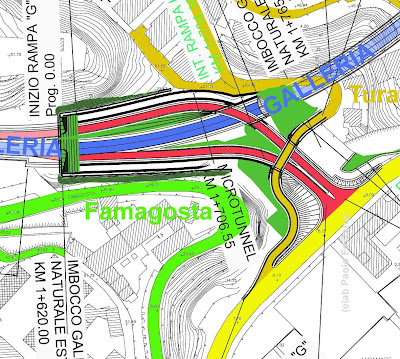

Questo progetto prevede un semisvincolo in località Miramare all'ingresso di Savona ( lato Albisola ) con un impatto sul territorio devastante, presenta un tratto di circa metri 100 e largo tra i 30/40 metri in trincea ( con rischio di allagamenti) con muri di contenimento che variano da 12 a 30 metri di altezza ( contenuti da pali e tiranti ), segue poi un tratto della galleria “ Cappuccini “ di larghezza di 29 metri all'estradosso dei muri, lunga circa 180 metri che serve a contenere il nastro stradale più le due bretelle di entrata/uscita, mentre la sezione media tipo delle gallerie hanno una larghezza di metri 10,50

Questo svincolo secondo proiezioni da noi elaborate, sulla base dei dati rilevati dalla Soc. Polinomia ( verificati con nostri rilevamenti) Soc Specializzata che ha redatto lo studio del PUMT per incarico del Comune di Savona, avrà un flusso in entrata di 13 autovetture/ora e presumibilmente in egual misura in uscita.

Gli studi analitici che ci hanno portato a tali conclusioni sono stati già inviati al Ministero delle Infrastrutture e Trasporti – Struttura Tecnica di Missione- Roma .

Il costo dello svincolo di Miramare secondo il quadro riepilogativo proposto dall' ANAS ( che si allega ) è di circa 4.297.000.€

Il tratto della galleria “ Cappuccini “ con le maggiori dimensioni che è più grande della sezione media di 7,60 volte costerà all'incirca 2.743.000 € contro un costo medio della galleria tipo di 360.000 €.

Pertanto lo svincolo di Miramare potrebbe costare come da stima 4.297.000 + 2.743.000 – 360.000 = 6.680.000 €.

Ancor prima di avere il progetto definitivo abbiamo allertato il Ministero (che ha scritto all'Anas senza ottenere risposte esaurienti ), l'ANAS di Roma e di Genova, il Comune di Savona senza ottenere risposte.

A fronte di tali omissioni, ci pare del tutto ragionevole rivolgersi alla Signoria Vostra Ill. ma per ottenere da Lei quelle iniziative e quelle risposte che non ci sono state fornite

Riteniamo pertanto del tutto legittimo richiedere il Suo intervento per verificare se ed in quale misura la parte dell'opera riguardante il semisvincolo di Miramare sia sproporzionata nel rapporto costi/benefici e se l'impatto ambientale non meriti un nuovo passaggio al VIA Regionale che potrebbe addirittura cancellare il semisvincolo stesso.

Lo scrivente chiede di essere informato in caso di archiviazione.

Procopio geom. Giuseppe Via Mignone 2/4 Savona

pinpro@inwind.it 3357025566

Savona lì, 26.03.2012

Allegati

lettera Anas con quadro economico

quadro riepilogativo di raffronto economico

stralcio documento PE02-TA-000-000-PM,01-2
